Trong ngày 22/5/2025, Đoàn kiểm tra số 5 gồm do đồng chí Đỗ Hữu Quy - Tỉnh ủy viên, Chủ tịch Liên đoàn Lao động tỉnh, thành viên Ban Chỉ đạo tỉnh làm Trưởng đoàn cùng đồng chí Phó Chánh Văn phòng Tỉnh ủy, thành viên Ban Chỉ đạo tỉnh - Phó Trưởng đoàn và các đồng chí thành viên Đoàn là lãnh đạo các đơn vị: Chi nhánh Văn phòng Đăng ký đất đai huyện Hàm Thuận Bắc, Sở Nông nghiệp và Môi trường; Người có công, Sở Nội vụ; Hội Liên hiệp Phụ nữ tỉnh tiến hành kiểm tra việc thực hiện Đề án xóa nhà tạm, nhà dột nát trên địa bàn huyện Hàm Thuận Bắc.
Tham dự kiểm tra việc gồm có đồng chí là Trưởng, Phó Ban Chỉ đạo xoá nhà tạm, nhà dột nát huyện và các đồng chí thành viên Ban Chỉ đạo huyện Hàm Thuận Bắc; trưởng các Ban Chỉ đạo xóa nhà tạm, nhà dột nát xã, thị trấn (là Bí thư Đảng ủy xã, thị trấn).

Quang cảnh buổi làm việc
Tại buổi làm việc, Đoàn kiểm tra đã nghe Ban Chỉ đạo huyện báo cáo kết quả thực hiện xóa nhà tạm, nhà dột nát trên địa bàn. Qua trao đổi, đánh giá, đối chiếu hồ sơ, thẩm tra thực tế. Công tác chỉ đạo, điều hành được triển khai đồng bộ, quyết liệt: Ban Chỉ đạo huyện và các xã, thị trấn đã được thành lập, kiện toàn đầy đủ; quy chế làm việc, phân công nhiệm vụ cụ thể, rõ ràng cho từng thành viên đã được ban hành và thực hiện nghiêm túc. Kết quả thực hiện đạt hiệu quả tích cực:
- Tính đến thời điểm kiểm tra, đã triển khai xây mới và sửa chữa được 153/153 căn nhà thuộc danh sách đủ điều kiện pháp lý, đạt tỷ lệ 100%.
- Công tác phối hợp và huy động lực lượng được thực hiện nghiêm túc, trong hệ thống chính trị từ huyện đến cơ sở đã vào cuộc tích cực và đã vận động nhân dân tham gia hỗ trợ ngày công, vật tư xây dựng.
- Công tác tuyên truyền, vận động người dân và quản lý nguồn kinh phí được quan tâm, triển khai hiệu quả. Nhiều nguồn lực xã hội hóa và sự đóng góp của người dân đã được huy động, góp phần giảm áp lực ngân sách.
- Không phát sinh đơn thư, khiếu nại, tố cáo liên quan đến quá trình thực hiện Đề án tại thời điểm kiểm tra.
- Đoàn đã kiểm tra đã đi kiểm tra thực tế tại 03 xã: Thuận Minh, Hàm Phú và Hàm Trí, với 02 hộ người có công với cách mạng, 05 hộ nghèo. Cụ thể:
+ Kiểm tra Thôn Ku Kê, xã Hàm Phú: 01 hộ người có công và 03 hộ nghèo:
· 01 hộ người có công (Bùi Văn Trà, sinh năm 1950), diện tích 57,2m2 (trên nền đất cũ, lấy xông cửa cũ…), dự kiến tổng chi phí 270 triệu đồng, nguồn ngân sách hỗ trợ 100 triệu đồng, còn lại gia đình đóng góp. Dự kiến đến ngày 31/5/2025 hoàn thành.
· 01 hộ nghèo (Mai Văn Cận, sinh năm 1997), diện tích 63m2 (trên nền đất cũ), tổng chi phí 250 triệu đồng, nguồn ngân sách hỗ trợ 60 triệu đồng, còn lại gia đình đóng góp.
· 01 hộ nghèo (Man Nam), diện tích 68m2 (trên nền đất cũ), tổng chi phí 280 triệu đồng, nguồn ngân sách hỗ trợ 60 triệu đồng, còn lại gia đình đóng góp.
· 01 hộ nghèo (Man Văn Thời), diện tích 55m2 (trên nền đất cũ), tổng chi phí 150 triệu đồng, nguồn ngân sách hỗ trợ 60 triệu đồng, còn lại gia đình đóng góp.
+ Kiểm tra Thôn Lâm Thuận, xã Hàm Phú: 02 hộ nghèo:
· 01 hộ nghèo (Thông Thị Diệu, sinh năm 1987), diện tích 70m2 (trên nền đất cũ), dự kiến tổng chi phí 300 triệu đồng, nguồn ngân sách hỗ trợ 60 triệu đồng, còn lại gia đình đóng góp. Dự kiến đến ngày 15/6/2025 hoàn thành.
· 01 hộ nghèo (Trượng Xuân Lắm, sinh năm 1992), diện tích 60m2 (trên nền đất cũ), tổng chi phí 130 triệu đồng, nguồn ngân sách hỗ trợ 60 triệu đồng, còn lại gia đình đóng góp.
+ Kiểm tra xã Hàm Trí: 01 hộ người có công (Trương Thị Khuê, sinh năm 1942), diện tích 60m2 (trên nền đất cũ) tổng chi phí 120 triệu đồng, nguồn ngân sách hỗ trợ 100 triệu đồng, còn lại gia đình đóng góp.

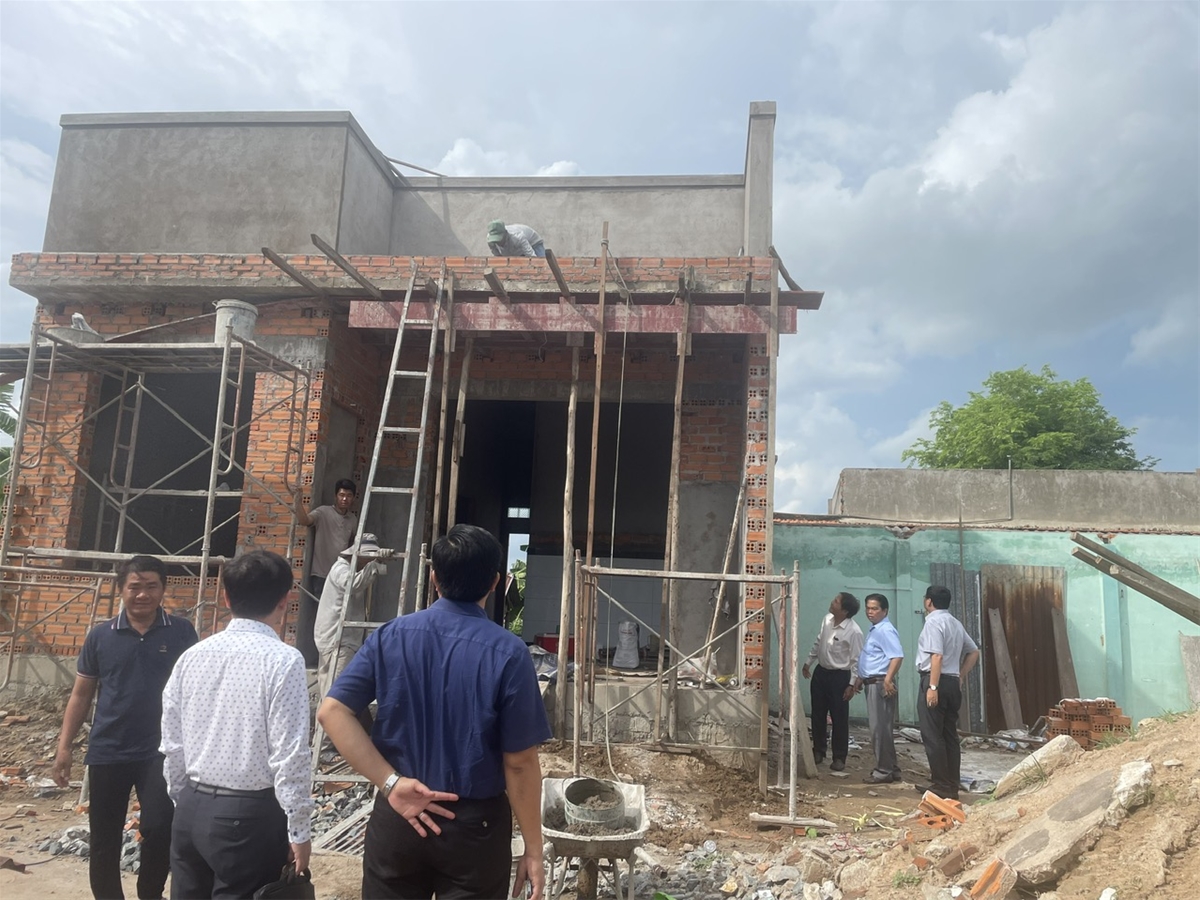

Căn người có công cách mạng của hộ Bùi Văn Trà tại thôn Ku Kê, xã Hàm Phú, huyện Hàm Thuận Bắc
Tại buổi làm việc, Đoàn kiểm tra đề nghị Thường trực Ban Chỉ đạo huyện:
- Tiếp tục, đôn đốc chỉ đạo các xã thực hiện Quyết định số 846/QĐ-UBND ngày 09/5/2025 của UBND tỉnh (tháo gỡ Phụ lục B bổ sung Phụ lục C), còn lại 43 căn (25 căn xây, 18 căn sửa), cộng thêm 4 căn xây mới (tháo gỡ từ PL B). Huyện đề nghị bổ sung là 47 căn (29 xây, 18 sửa), phấn đấu hoàn thành trước ngày 31/5/2025.
- Tiếp tục đôn đốc 2 căn (1 căn xây, 1 căn sửa) đang làm của huyện do đưa ra khỏi danh sách Phụ lục B 20 hộ (từ Phụ lục B 109 căn vướng pháp lý đất đai) đã thực hiện từ nguồn vận động xã hội hóa hoàn thành trước ngày 31/5/2025.
- Khẩn trương phân khai kinh phí hỗ trợ cho các hộ gia đình tại Phụ lục A của Đề án, hoàn thành trước ngày 15/6/2025.
- Phân công các đồng chí thành viên Ban Chỉ đạo cấp huyện phụ trách các
xã, phường, thị trấn để theo dõi, đôn đốc, giám sát tiến độ xây dựng, sửa chữa của
từng hộ.
- Lãnh đạo, chỉ đạo Mặt trận Tổ quốc Việt Nam huyện chủ trì thực hiện, điều phối triển khai tăng cường vận động các tổ chức, cá nhân, doanh nghiệp tham gia hỗ trợ bằng nhiều hình thức như hỗ trợ thêm kinh phí, đóng góp vật liệu xây dựng, nhân lực; tăng cường triển khai đến lực lượng vũ trang, thanh niên tình nguyện thực hiện lao động hỗ trợ ngày công… nhằm tạo điều kiện thuận lợi cho người dân trong quá trình xây dựng nhà.
- Xem xét biểu dương, khen thưởng kịp thời các tập thể, cá nhân tích cực tham gia, đóng góp hiệu quả trong công tác xóa nhà tạm, nhà dột nát.
- Thực hiện nghiêm túc việc gửi chế độ báo cáo về cấp trên theo đúng quy định.
